フンイエン省、ニンビン省および周辺地域の負荷開発ニーズに対応します。したがって、運用中にトラブルを発生させないことが常に最優先事項となります。

2017 年からほぼ 7 年間の稼働後、定期検査を通じて、ライン上の複合絶縁体バーに老朽化の兆候が見られ、潜在的な安全上のリスクが生じました。道路や住宅地を挟んだ場所で絶縁破壊が発生した場合、その影響は非常に深刻で、人、車両、およびその地域の電気システムの安全に直接影響します。
そのような状況に直面して、ニンビン送電チームは、既存の複合断熱材をすべて従来のガラス断熱材に置き換えるソリューションを積極的に提案して実装し、プロジェクトとその下の斜線工事の長期的な安全を確保しました。

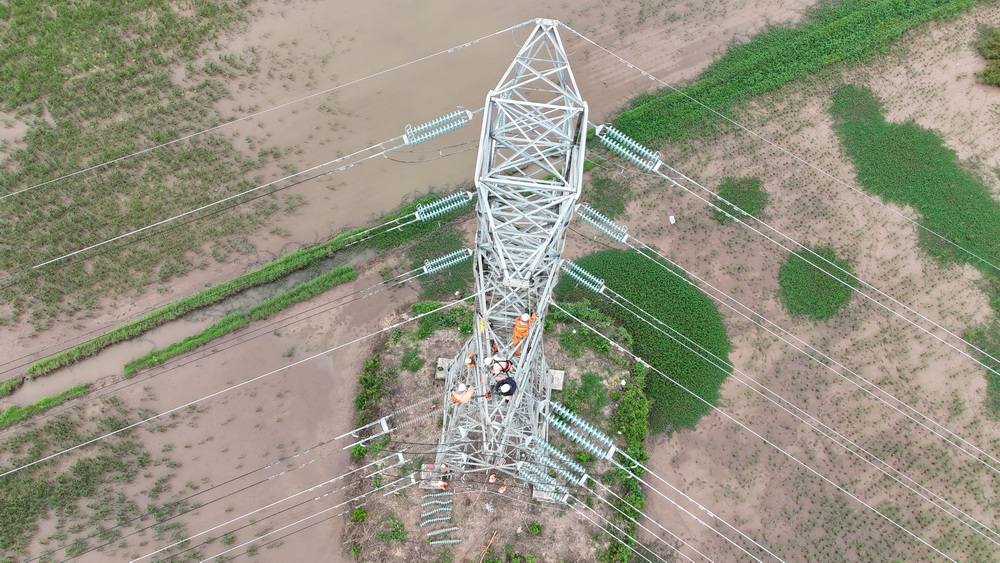

承認された計画によると、建設量には 57 個の DLD.2.70 サポート チェーンを含む 1,079 個のチェーン/63 個の絶縁位置の交換が含まれます。停電時間を短縮するため、第 1 送電会社は、ハノイ、北西部 2、北東部 2、タインホア、ホアビンの送電チームから 200 名以上の役職員を動員し、「ホスト」ニンビンと調整して 50 名以上が直接工事に参加した。

工事期間:計画通りの部分停電を含む連続6日間(午前中に停電、午後に復旧)。輸送量: 140 トンを超える物資と機器、および平地および沿岸海域での 40 km の人力移動。
建設条件は特に過酷です。嵐 12 号、北東モンスーンの影響、絶えず変化する天候、多くの川の横断、停電なしの低圧線の横断など、建設部隊は技術手順と安全手順を厳密に遵守する必要があります。
誘導接地、ホイスト検査、IUD検査、労働安全および医療措置はEVNNPTの手順に従って厳格に実施されます。

ちょうど午後6時。 2025 年 10 月 26 日、プロジェクトは計画どおりに完全に完了し、人と設備の絶対的な安全が確保され、ラインは安定した運転に戻りました。
プロジェクトの成功は、PTC1 の各部門間の技術レベルと専門的な調整を証明するだけでなく、Power Transmission 1 の文化的アイデンティティを構成する核となる価値観である「コンプライアンス - 献身 - プロフェッショナリズム - 効率」の精神の鮮やかな証拠でもあります。
